pmp中ram和raci的区别_【PMP考前冲刺】知识点大全(六)


前言:

信息时代的快速发展,让传统意义上的项目管理按上了翅膀,已经跨越了行业的界限。今天,项目和项目管理已经无处不在,生活在这样一个大环境下,我们需要用项目和项目管理的视角来看待工作,甚至是生活。

作为国际上最为知名的项目管理者资格认证,PMI-PMP已经成为了事实上的“项目管理从业者”标签,它收录了全球普遍公认的良好做法,让从事项目管理的人员能够“管中窥豹”,看到更为广阔的项目管理世界。

通过PMP考试获得PMP证书俨然已成为众多项目经理的必备加分项,那我们该如何更加高效地学习PMP知识呢?

下面是笔者整理的PMP考点大全,希望能帮助大家更好地理解相关知识点并顺利通过考试!


一、资源平衡 VS 资源平滑

资源平衡

【出处】PMBOK P211,6.5.2.3 资源优化。

为了在资源需求与资源供给之间取得平衡,根据资源制约因素对开始日期和完成日期进行调整的一种技术。

资源平衡往往导致关键路径改变,而可以用浮动时间平衡资源。因此在项目进度计划期间,关键路径可能发生变化。


资源平滑

【出处】PMBOK P211,6.5.2.3 资源优化。

对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术。

相对于资源平衡而言,资源平滑不会改变项目关键路径,完工日期也不会延迟。也就是说,活动只在其自由和总浮动时间内延迟,但资源平滑技术可能无法实现所有资源的优化。

_资源平衡资源平滑
关键字关键资源;资源有效;过度分配忽高忽低,波动大
目的解决关键路径上的资源不足解决资源负荷忽高忽低的问题
方法将非关键路径上的资源借调到关键路径上,保证关键路径上的时间进度,但是可能因为借调太多导致关键路径发生改变。将非关键路径上的活动推迟或提前,让资源负荷保持在一个平衡或波动较小的水平,不会导致关键路径发生改变。
影响有可能导致关键路径发生改变不会导致关键路径发生改变

< table data-draft-node="block" dat a-draft-type="table" data-s ize="normal" data-row-style="normal">

、进度压缩

【出处】PMBOK P215,6.5.2.6 进度压缩。

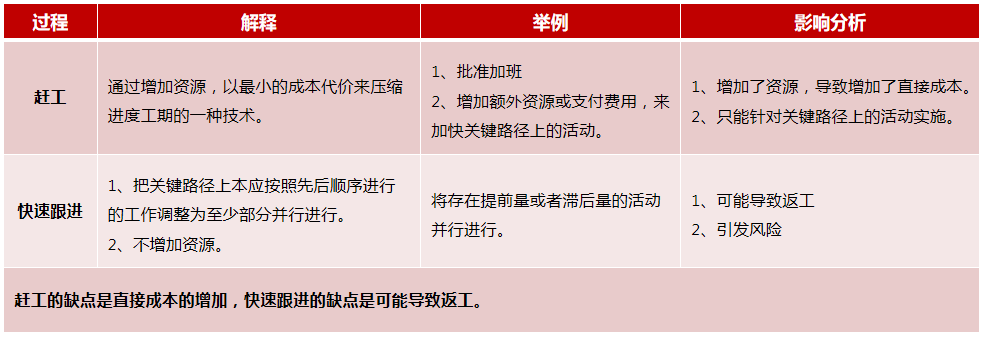

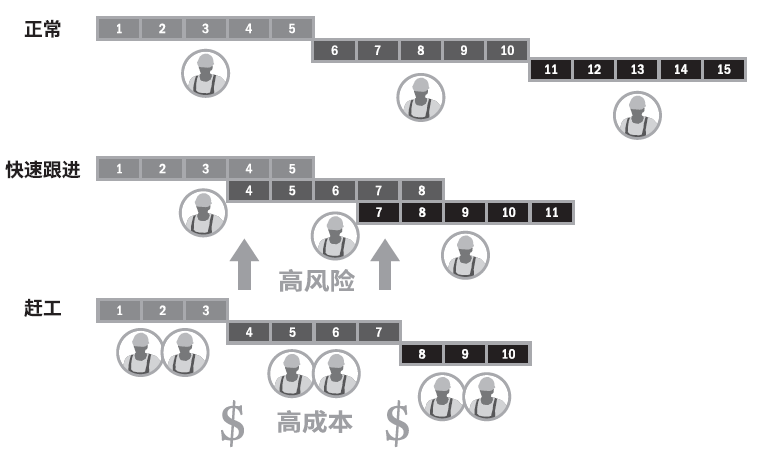

●赶工和快速跟进的区别


、制定进度计划

【出处】PMBOK P217,6.5.3.2 项目进度计划。

横道图

也称为“甘特图”,是展示进度信息的一种图表方式。在横道图中,纵向列示活动,横向列示日期,用横条表示活动自开始日期至完成日期的持续时间

里程碑图

与横道图类似,但仅标示出主要可交付成果和关键外部接口的计划开始或完成日期

项目进度网络图

这些图形通常用活动节点法绘制,没有时间刻度,纯粹显示活动及其相互关系,有时也称为“纯逻辑图”。项目进度网络图也可以是包含时间刻度的进度网络图,有时称为“逻辑横道图”。

●三者区别

1、何时用网络图而非横道图?

显示活动间的依赖关系时

2、何时用横道图而非网络图?

跟踪进展,报告给团队时

3、何时用里程碑图而非横道图?

报告给高级管理层(粗汇报)时

、定义活动

【出处】PMBOK P183,6.2 定义活动。

活动:活动表示完成工作包所需的投入,即为完成项目可交付成果而需采取的具体行动。

定义活动:识别和记录为完成项目可交付成果而需采取的具体行动的过程。

WBS 是对项目团队为实现项目目标、创建所需可交付成果而需要实施的全部工作范围的层级分解。定义活动过程的最终输出是活动而不是可交付成果,创建 WBS 过程的输出才是可交付成果。

、里程碑清单

【出处】PMBOK P186,6.2.3.3 里程碑清单。

里程碑是项目中的重要时点或事件,里程碑清单列出了所有项目里程碑,并指明每个里程碑是强制性的(如合同要求的)还是选择性的(如根据历史信息确定的)。

里程碑的持续时间为零,因为它们代表的是一个重要时间点或事件。

里程碑一般包括:

项目开踢(project kick off)

放模(Tooling release,可以开始制做模具)

第一次工程样板(first engineering build,EB1 )

第二次工程样板(second engineering build,EB2 )

小批量试产(Pilot Trail )

大货生产(Mass production,MP )

出货日期 / 离岸时间(Estimated time of departure,ETD )

未完待续,敬请期待~


版权声明:本文为weixin_39702799原创文章,遵循CC 4.0 BY-SA版权协议,转载请附上原文出处链接和本声明。
