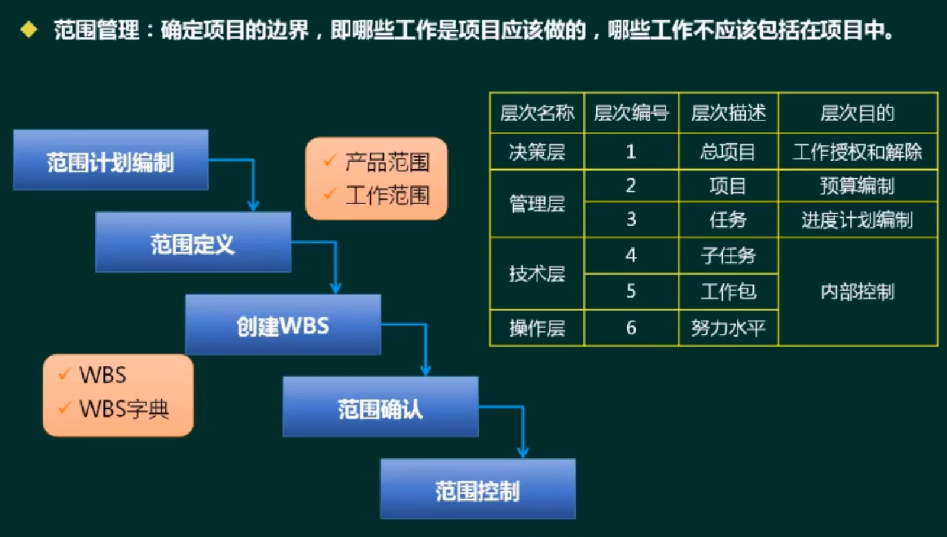

一、范围管理

产品范围来自SRS(需求规格说明书)
工作范围来源于项目范围
WBS:工作分解结构,生成工作包

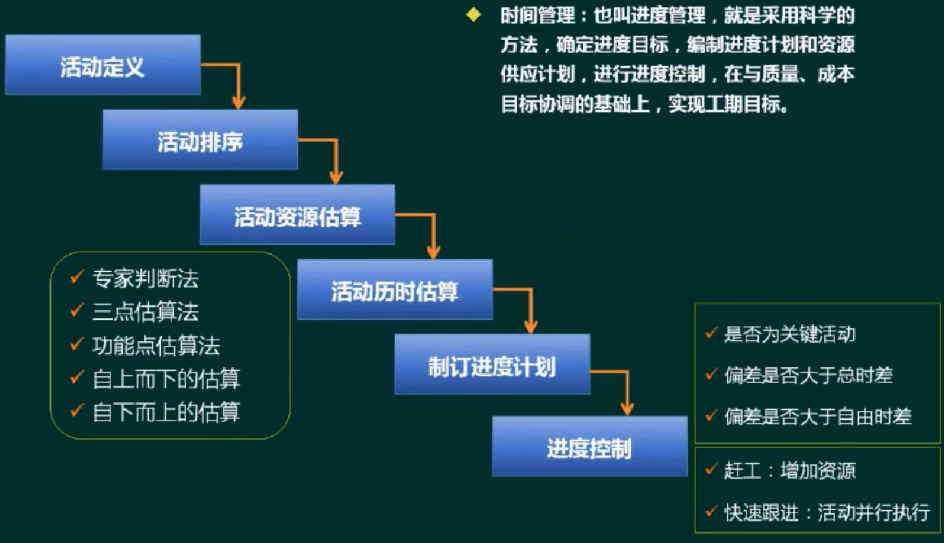

二、时间管理

其中活动定义部分是在WBS基础之上,把工作包进一步拆解

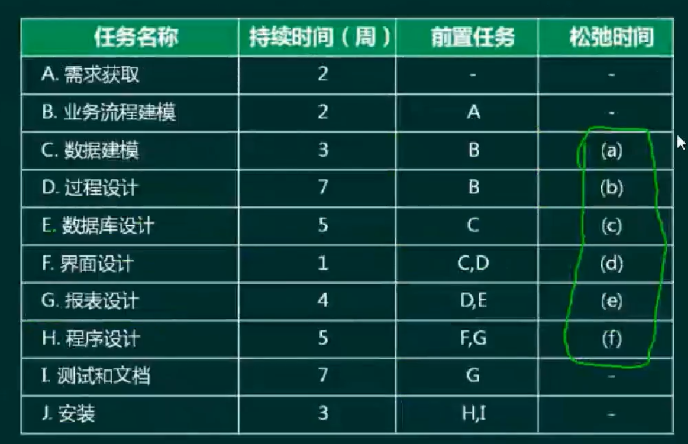

三点估算法:(最终时间=最长时间+最短时间+最可能时间*4)/6
2.1 前导图法(单代号网络图,PDM)

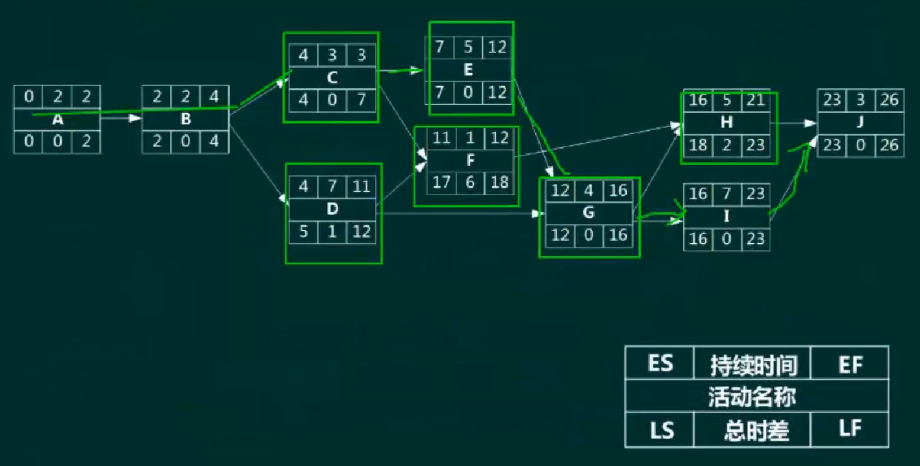

项目的最短工期=关键路径(最长路径)长度
总时差为零的路径为关键路径,总时差为零的活动为关键活动

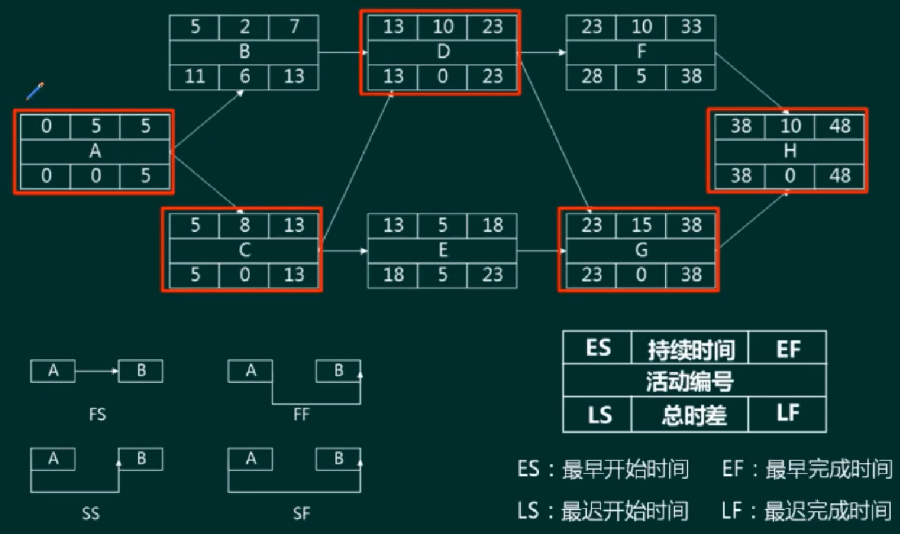

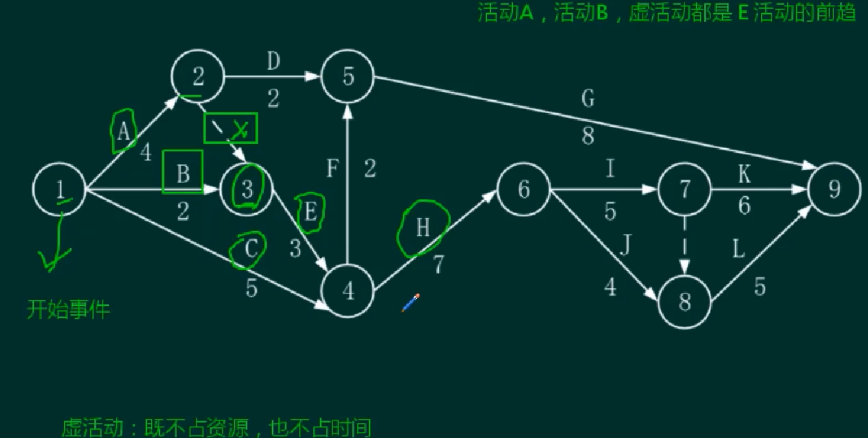

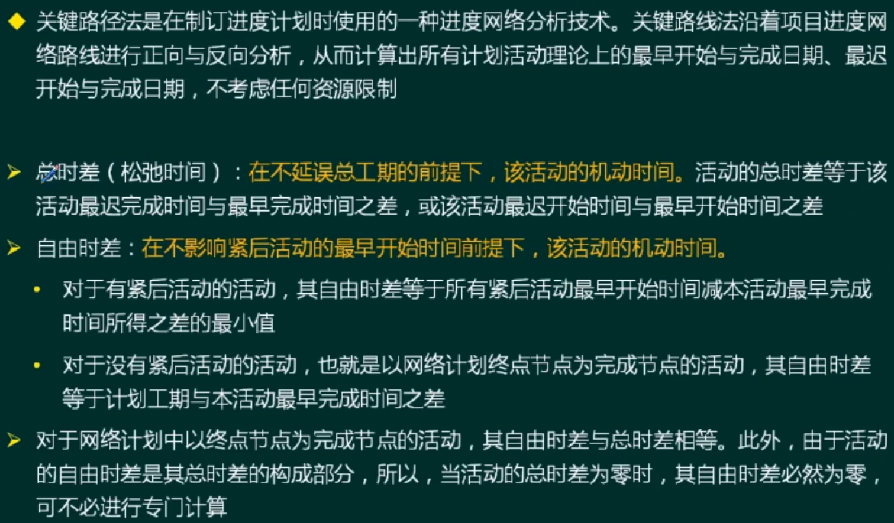

2.2 关键路径法(双代号网络图)

2.3 甘特图

三、成本管理

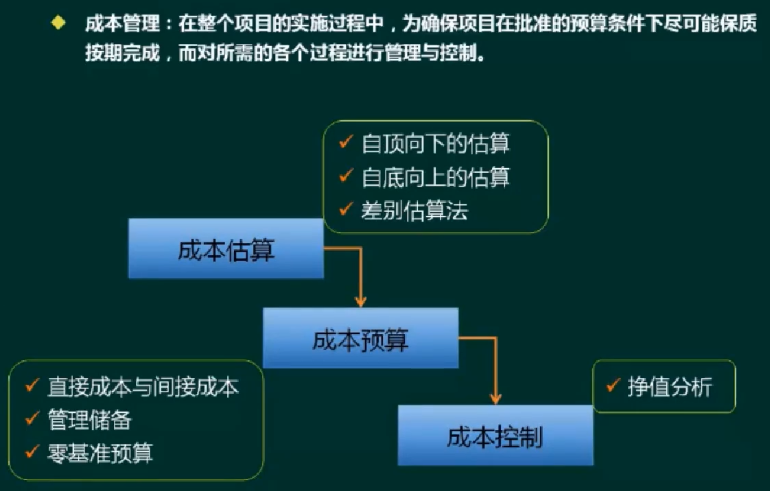

3.1 概要

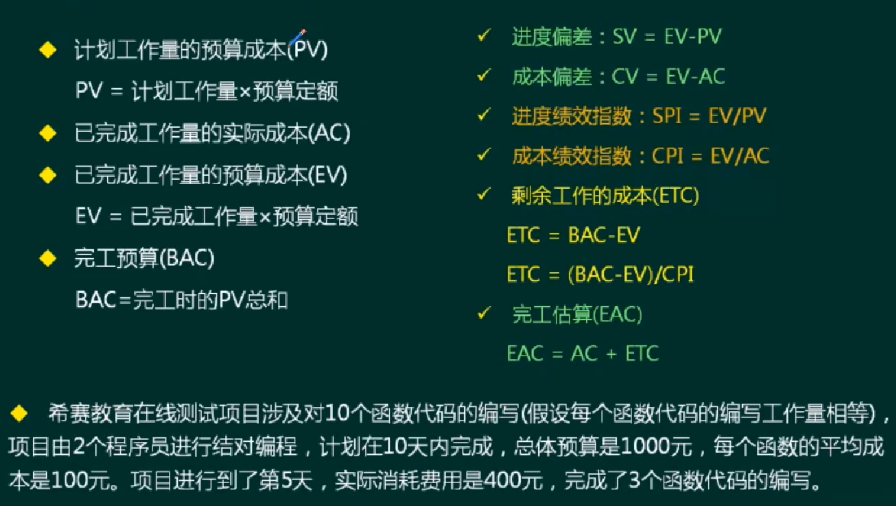

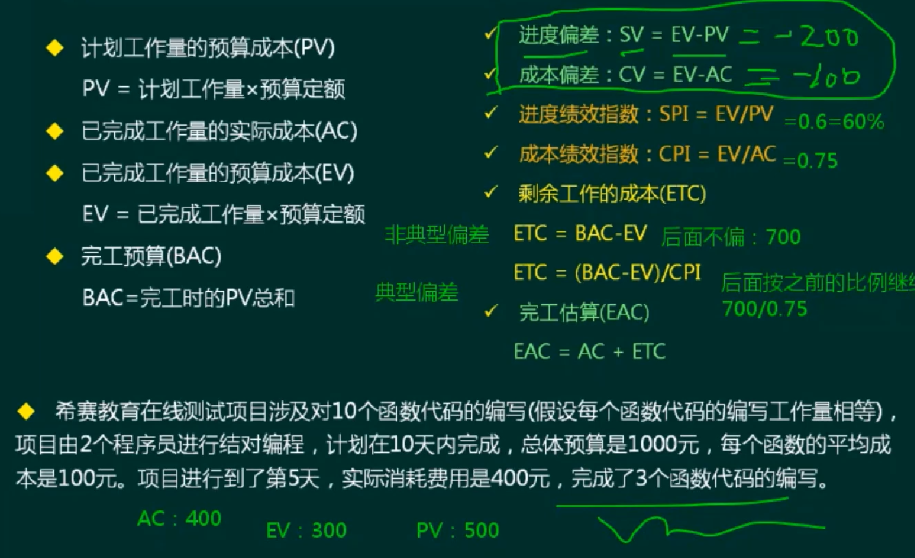

3.2 挣值管理

四、软件质量管理

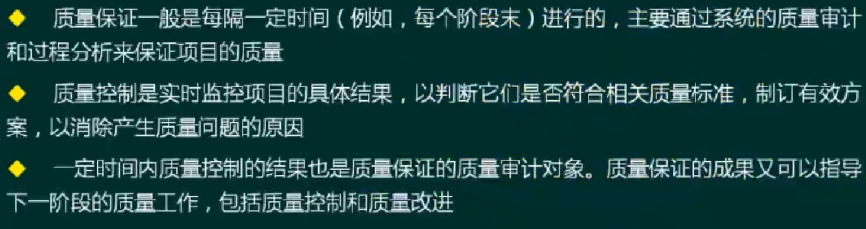

质量保证与质量控制

五、软件配置管理

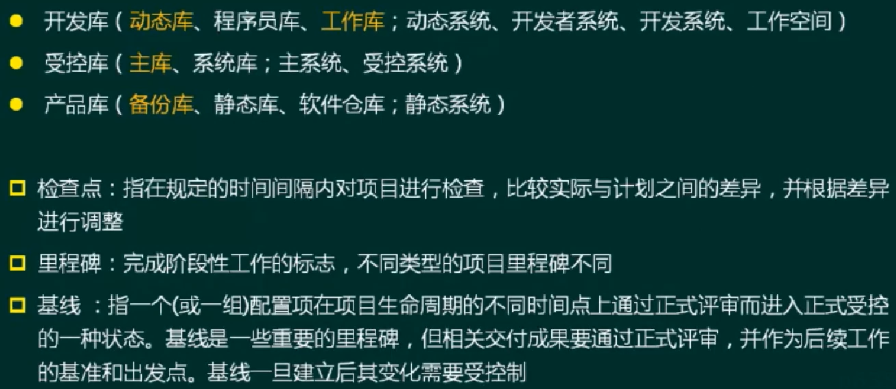

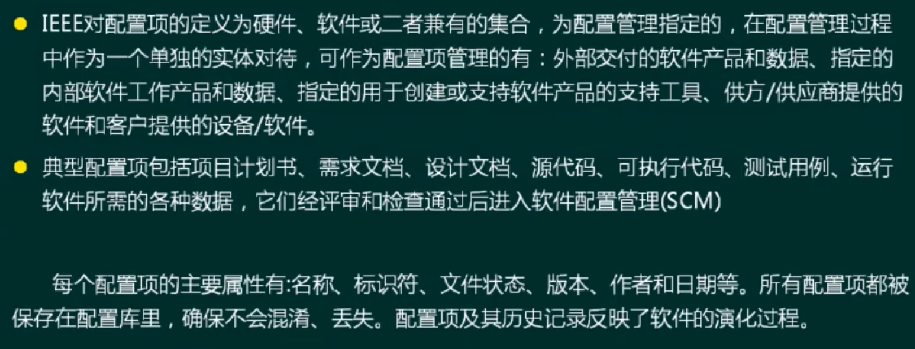

5.1 配置项

5.2 配置库

5.3 变更控制

5.4 版本控制

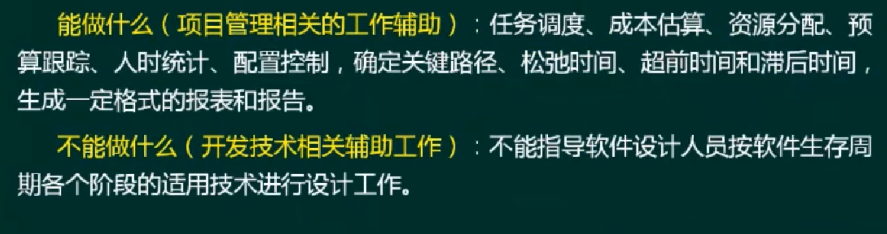

5.5 项目管理工具

六、案例分析例题
