有向图中,用顶点表示事件,用有向边表示活动之间开始的先后顺序,则称这种有向图为AOV(Activity On Vertex)网络;AOV网络可以反应任务完成的先后顺序(拓扑排序)。

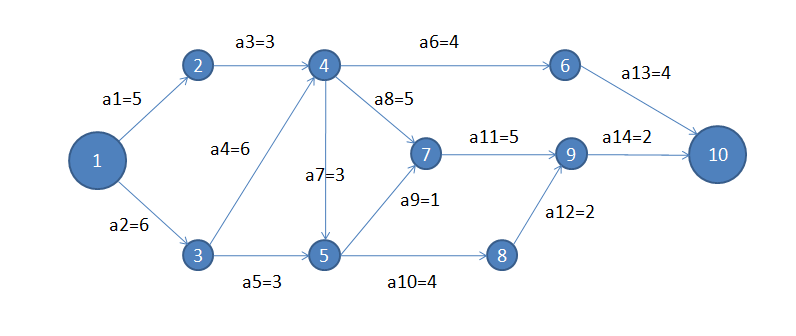

在AOV网的边上加上权值表示完成该活动所需的时间,则称这样的AOV网为AOE(Activity On Edge)网,如图:


如何求AOE网中各事件(节点)和各活动(边)的最早开始时间和最迟开始时间以及工程的关键路径?

整个活动的完成时间是AOE图中从始点到终点的最长路径的长度,这条路径称为关键路径。关键路径上的活动称作关键活动。

注意:关键路径不一定只有一条。

1.最早发生时间:从前往后,前驱结点到当前结点所需时间,取最大值。

如上图中的节点4有两个前驱结点(节点2和3),节点2到节点4的最早发生时间是a1+a3也就是8,节点3到节点4的最早发生时间是a2+a4也就是12,因为12>8,所以节点4的最早发生时间是12.

--------------------------------------------------------------------------------------------------------------------------------------------------------------------------

结束节点(10)的最早发生时间和最迟发生时间相同。

--------------------------------------------------------------------------------------------------------------------------------------------------------------------------

2.最迟发生时间:从后往前,后继结点的最迟发生时间-边权值,取最小值。

如上图中的节点9的最迟发生时间为其后继节点10(只有一个)的最迟发生时间减去a14即24-2=22.

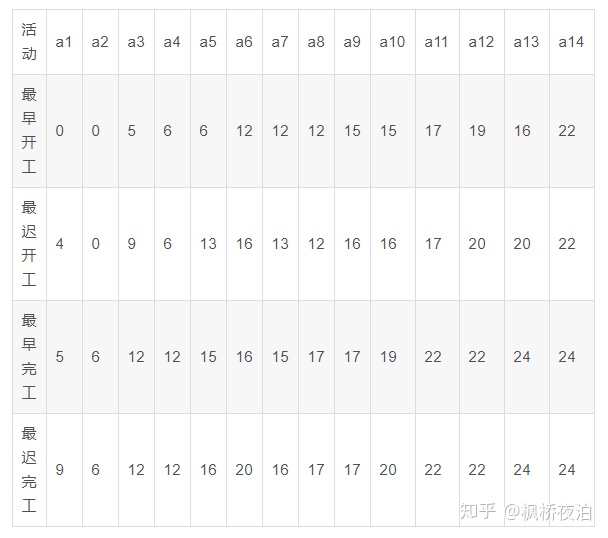

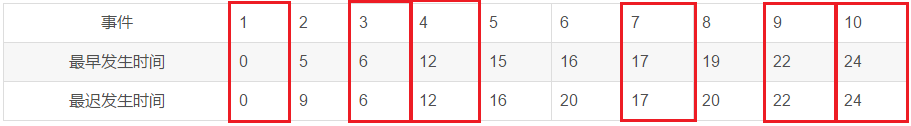

知乎不支持8列以上的表格展示,故这里用了截图

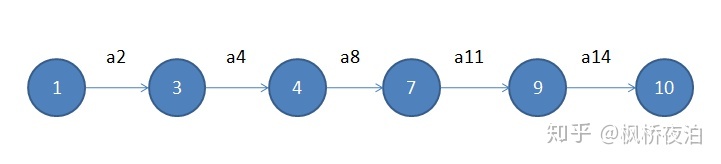

3.关键路径:最早发生时间和最迟发生时间相同的结点即为关键路径上的节点。



4.最早开始时间:等于当前边起始结点的最早发生时间。

5.最晚开始时间:等于当前边指向结点的最迟发生时间-当前边的权值。

6.最早完工时间:等于当前边指向结点的最早发生时间。

7.最晚完工时间:等于当前边指向结点的最迟发生时间。
